管道遷改一“氣”呵成 濟南能源燃氣企業首次采用 LNG點供不停氣施工

發布時間:2023-03-22 14:26:00

作者:濟南能源集團

分享至:

生成海報

“燃氣置換合格,全線中壓已恢復供氣。”3月19日凌晨2點,濟南能源集團所屬燃氣企業首次采用LNG點供不停氣施工,確保濟南軌道交通6號線商埠區西站天然氣中壓管道遷改工程順利完成并置換通氣。

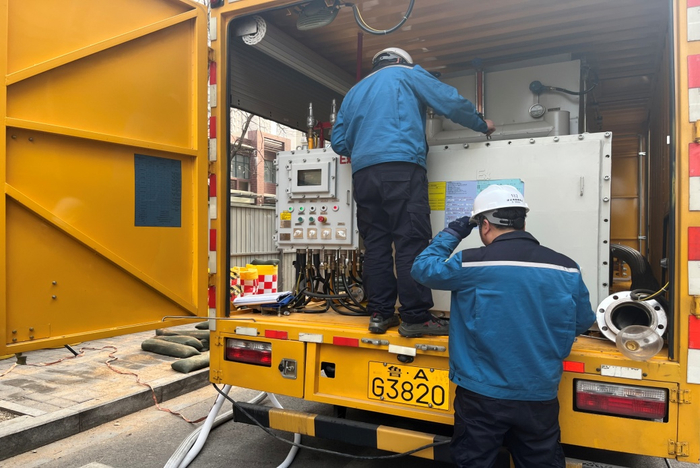

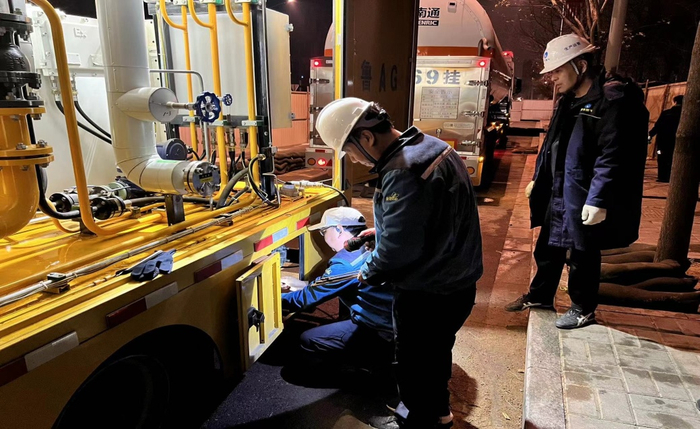

安裝阻斷器、連接臨時供氣管道、調試氣化設施、實施管線接駁作業……濟南能源燃氣企業僅用不到24個小時,保證了管道遷改工作一“氣”呵成。據濟南能源燃氣企業氣源管理負責人陳敏介紹,引入LNG氣化車進行臨時應急供氣,實現LNG點供不停氣施工,這在我市尚屬首次。

按照原定計劃,商埠區西站天然氣中壓管道遷改工程施工時間長達 32 個小時,影響民用戶及工商用戶約5600 余戶,波及范圍較廣且停氣時間較長。為滿足用戶用氣需求,濟南能源燃氣企業聯合濟南軌道交通集團建設投資有限公司市政保障部,組織其他相關單位多次召開討論會,開展現場勘察和方案論證優化,確定由大面積停氣改造方式變?yōu)長NG點供不停氣改造,做到遷改影響最小、工期最快。

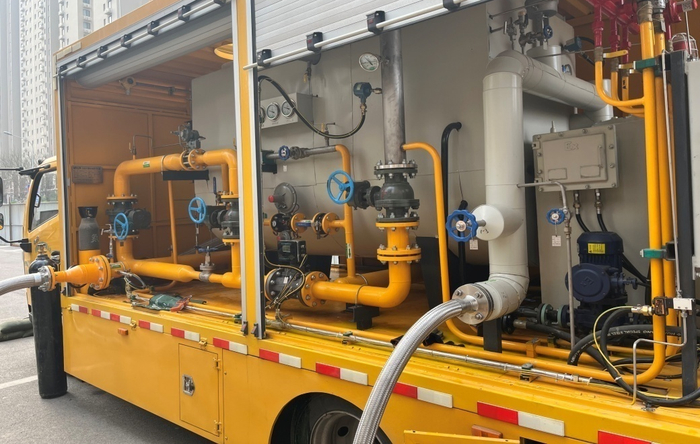

近年來,濟南能源燃氣企業積極開展不停氣施工工藝研究,并在實踐中廣泛應用。濟南能源燃氣企業場站運行部經理楊殿東說:“以本次使用的LNG氣化車為例,它不僅內置燃氣鍋爐、氣化裝置、加臭裝置和調壓裝置等,而且具有應對突發事件的應急保障能力,每小時氣化能力可達3000立方米,能夠持續保障改造期間管網安全正常供氣。”
